TOP

부산경남

서울에는 100억 기부한 한화, 부산 불꽃행사는 20억씩 받는다

서울에는 100억 기부한 한화, 부산 불꽃행사는 20억씩 받는다

<앵커> 올해로 20회를 맞은 부산불꽃축제가 최근 열렸죠, 서울세계불꽃축제와 함께 이젠 국내 양대 불꽃축제로 자리매김했는데 두 축제 모두 한화그룹이 연출을 맡고 있습니다. 그런데 서울은 축제비용 전액을 한화가 부담하는 반면 부산은 매년 20억 원을 시 예산으로 충당하고 있습니다. 어찌된 일인지 김건형 기자가 취재했습니다. <기자> 지난 2005년 부산APEC 개최 기념으로 시작된 부산불꽃축제! 20주년을 맞은 올해는 관람객 117만명이 운집했습니다. 총 사업비는 39억 원 규모, 부산시 예산 23억 원에다 유료티켓 판매수익과 협찬금 등 16억 원으로 행사를 치릅니다. "가장 큰 지출내역은 역시 불꽃쇼 연출용역을 맡은 한화에 지급하는 용역비 23억 원입니다. 과거 사업비 현황을 봐도 매년 시 예산 전액이 축제 운영을 맡은 부산축제조직위를 거쳐 한화에 지급되는 구조가 반복되고 있습니다." 지난 2000년부터 시작해 매년 100만 명 이상이 즐기는 '서울세계불꽃축제', 한화그룹이 100억원 가량의 비용을 모두 부담합니다. 언론매체들은 대기업의 모범적인 사회공헌사업이라며 앞다퉈 조명을 합니다. 지역민들로선 고개를 갸웃할 수 밖에 없습니다. {김효정/부산시의원/"(부산불꽃축제도) 사업의 어떤 재구조화 등을 통해서 예산은 예산대로 절감을 하고 축제는 더 풍성하게 만들면서 지역과 기업이 상생하는 어떤 그런 모델을 새롭게 만들어가야 된다고 봅니다."} 의회 예산심사에서도 지적이 이어지자 부산시는 고심에 빠졌습니다. {김현재/부산시 관광마이스국장/"시민사회와 기업과 또 이런 관계에 대해서 좀 구체적으로 좀 고민을 해보지 못한 부분들이 있습니다. 주신 말씀 가지고 기업분들 만나고 한 번 토론해 보도록 하겠습니다."} 지난 20년새 재계에서 한화그룹 위상은 훌쩍 높아졌습니다. 자산은 7배, 계열사수도 4배 가량 늘었습니다. 특히 방산과 조선 등 동남권 주력 기업들의 인수가 결정적이었습니다. 사업장이나 협력업체 규모로 보면 부산,경남 1위 기업 반열에 올랐습니다. 이에 대해 한화는 사회공헌사업으로 시작한 서울불꽃축제와 계약관계로 불꽃연출만을 맡는 부산불꽃축제는 성격이 다른 행사라는 원론적 입장을 밝혔습니다. KNN 김건형입니다. 영상취재 전재현*김태용 영상편집 박서아
2025.11.26
부산구치소 재소자 도주... "이번만이 아니었다"

부산구치소 재소자 도주... "이번만이 아니었다"

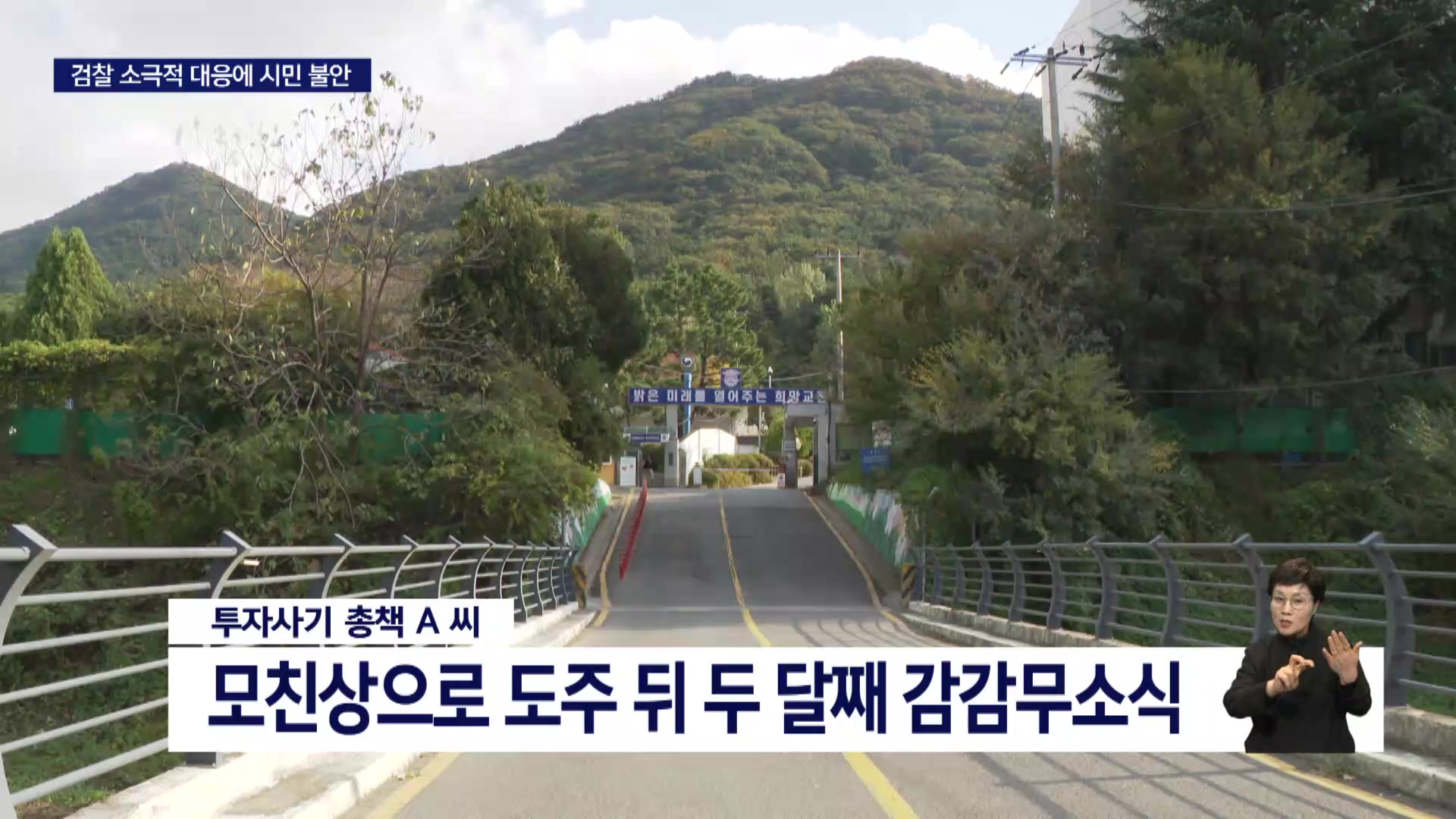

<앵커> 얼마 전 부산구치소에 수감돼있던 사기혐의 재소자가 모친상을 이유로 외출한 뒤 달아났다는 소식 KNN이 단독보도했는데요. 그런데 부산구치소에서 재소자가 구속집행정지 상태에서 달아난 사례는 이뿐만이 아니었습니다. 최혁규 기자가 단독보도 이어갑니다. <기자> 투자사기 총책으로 부산구치소에 수감됐던 30대 A씨는 지난 9월25일, 모친상을 이유로 구속집행정지를 신청하고 외출한 뒤 그대로 달아났습니다. 도주한지 두 달이 넘었지만 A씨의 행방은 여전히 오리무중입니다. 1심에서 징역 9년을 선고받은 A씨는 항소심에선 징역 7년6개월을 선고받았는데, 검찰과 A씨 모두 상고하지 않아 형이 확정됐습니다. 문제는 항소심 확정으로 A씨의 신분이 '자유형 미집행자'로 전환된 이후 도주했다는 겁니다. 이 경우 현행법상 도주 행위에 따른 별도 처벌규정이 없어, 수사기관이 압수수색 등 강제조사를 착수하기 어렵습니다. 검찰의 소극적 대응도 도마에 올랐습니다. 도주 직후 경찰에 공조신청도 하지 않은 채, 부산지검 전담팀 4명만으로 추적에 나섰기 때문입니다. "검찰청별 구속집행정지 미복귀자 현황을 살펴보니, 부산지검은 8명으로 서울중앙지검에 이어 두번째로 많은 것으로 나타났습니다." 2차 범행으로 이어질 가능성이 높은 만큼 보다 적극적인 검거책 마련이 필요하다는 지적이 나옵니다. 실제로 부산에선 지난 2023년 마약을 팔던 50대 B씨가 붙잡혔는데, 알고보니 B씨는 부친상을 이유로 형 집행정지를 받은 뒤 1년 반 넘게 도주행각을 벌여왔습니다. {하태영/동아대 법학전문대학원 교수/"(구속집행정지) 결정을 할 때에 위험성 평가를 체계적으로 재구축하고. 감독부분에서 고위험군에 대해서는 전자감독을 하고, 주기적 출석 확인을 해야한다고 생각합니다. 이번 기회에 실질적 통제를 (강화해야)"} 검찰은 정부에 검거인력 증원과 강제조사를 위한 제도 개선을 요청하겠다고 밝혔습니다. KNN 최혁규입니다. 영상취재 박은성
2025.11.26
16억원 투입한 부산 강서구 체육시설, "구청이 법 위반했다"

16억원 투입한 부산 강서구 체육시설, "구청이 법 위반했다"

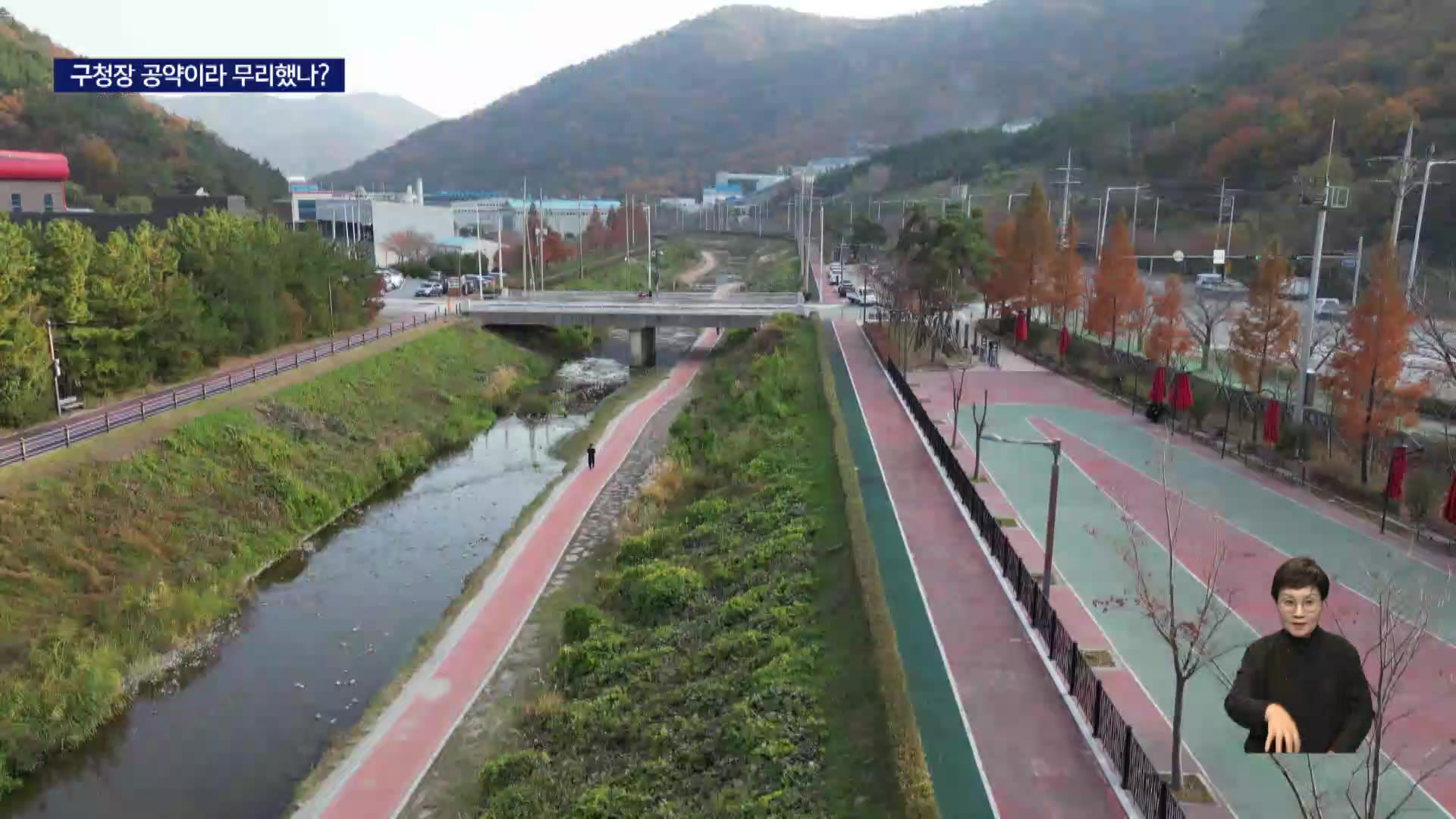

<앵커> 한 공공체육시설 조성에 세금 16억원이나 투입됐지만, 관할구청이 법 절차를 지키지않아 철거까지 검토해야할 상황이 됐습니다. 부산 강서구청이 추진한 한 스포츠시설인데요, 밀어붙이기 식으로 무리하게 사업을 추진했다가 시민들의 세금만 날릴 처지가 됐습니다. 하영광 기자가 취재했습니다. <기자> 테니스장과 풋살장, 그 옆으로 농구장과 족구장까지 체육시설이 빼곡히 들어섰습니다. 지난해 3월 부산 강서구가 16억 원을 들여 조성한 '지사 스포츠파크' 입니다. 문제는 이 부지가 법적으로 하천구역이자 도로구역으로 지정된 곳이라는 점입니다. "보시는것처럼 이곳 스포츠파크는 바로 옆에 하천과 인접해있어 이러한 고정시설물의 설치가 원칙적으로 금지돼있습니다." 시설물을 설치하려면 별도의 점용 허가를 받아야 하는데, 강서구는 어떤 점용허가도 거치지 않았습니다. 관리사무실 건물도 건축허가와 사용승인을 받지 않은 무허가 건축물로 드러났습니다. 심지어 강서구는 해당 부지에 점용허가가 불가하다는 관련 부서의 답변을 듣고도 공사를 강행한 것으로 알려졌습니다. 김형찬 구청장의 공약사업으로 무리한 속도전을 낸 것이란 비판이 따릅니다. {양미숙/부산참여연대 사무처장/"법에 따르지 않는 행위에 대해서 단속하고 그것을 못하게 하는 역할을 하는 게 구청장이고 구청 아니겠습니까? 강서구민들을 위해서 행정을 하기에 적절한 기관인지 (의심이 듭니다.)"} 부산시 감사위원회는 무단 체육시설과 건축물의 위법성을 해소할 방안을 마련하라고 강서구에 명령했습니다. 자칫 건물 철거까지 검토해야할 상황, 세금 16억원이 투입된 스포츠시설이 강서구의 미흡한 행정에 발이 묶였습니다. 감사위는 해당 부서에도 관련 법을 지키지 않았다며 기관경고 처분을 내렸습니다. {부부산 강서구청 관계자/"공원을 다시 리모델링하는 과정에서 당시 담당자들이 그런 부분을 놓쳤던 것 같습니다. 당연히 저희들이 모범을 보여야 할 부분인데, 이렇게 지적이 된 부분에 대해서는 주민들께 송구스럽게 생각합니다."} 법을 가장 우선적으로 지키고 지도해야할 일선 지자체가 스스로 건축법을 위반한 황당하고 부끄러운 사례를 남겼습니다. KNN 하영광입니다. 영상취재 전재현 영상편집 박서아
2025.11.26
졸속 111개월 참고한 106개월 안... 공단 설립 취지 망각

졸속 111개월 참고한 106개월 안... 공단 설립 취지 망각

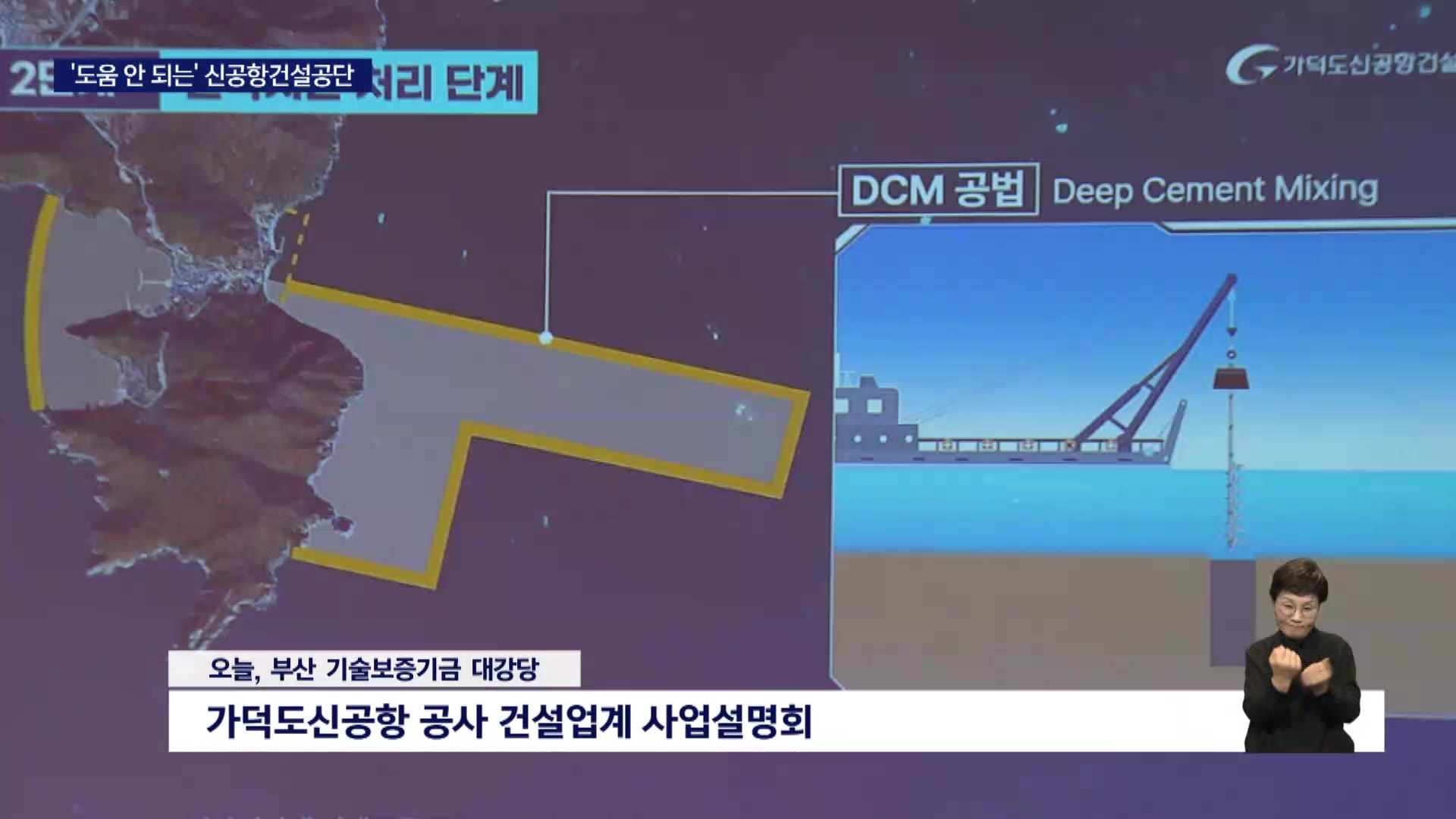

<앵커> 국토교통부가 가덕도신공항건설공단이 졸속으로 만든 공기안 111개월의 상당부분을 참조해 106개월 공기안을 결정했다는 소식 보도해 드렸는데요. 건설공단이 신공항의 신속한 추진이라는 설립 취지를 망각하면서 지역에 전혀 도움이 되지않고 있다는 비판이 끊이지 않고 있습니다. 김민욱 기자가 보도합니다. <기자> 가덕신공항 부지조성 공사기간이 84개월에서 106개월로 22개월 늘어난 뒤 열린 현장 설명회. 주최 측인 가덕도신공항건설공단은 공기연장에 대해 연약 지반 등 상황을 고려한 것이라고 말합니다. {박용남/가덕도신공항건설공단 사업총괄처장/"압밀(흙 입자 사이의 간격이 좁아져 지반이 침하)계수 적용값이라든지 지반의 교란 연결 범위라든지 이런 것들을 고려해가지고..."} 하지만 공기 연장 과정을 시간대로 살펴보면 석연치 않습니다. 지난해 1,2차 입찰 공고 때에는 72개월이었다 건설업계 요구로 3,4차 입찰때에는 84개월로 12개월 늘었습니다. 그런데 지난 5월 현대건설이 108개월을 주장하며 사업을 포기했고, 건설공단은 단 석달동안 만의 서류 검토를 통해 111개월을 제시합니다. 과도한 공기 요구로 지탄을 받은 현대건설 보다 3개월 더 많은 공사기간을 다름아닌 사업 주체가 제시한 것입니다. 당시 공단은 111개월이 하나의 검토안이라고 했지만, 이번 국토부 106개월 안은 공단 안이 거의 그대로 반영됐습니다. 성토 작업 13개월, 공사용 도로 작업에 5개월 추가는 공단안과 국토부안이 판박이입니다. 국토부도 공단과 함께 TF를 구성해 만든 안이라며 공단 역할이 중요했음을 인정했습니다. 하지만 공단은 설립취지에서 보듯 공항 건설을 신속하고 효율적으로 추진할 책무가 있는 기관입니다. {박재율/신공항과 거점항공사추진 부산시민운동본부 대표/"공단에서 공기 연장을 정리했다고 해도 과언이 아니므로 이번에 이런 과정과 근거에 대한 명확한 내용을 밝혀야 하고..."} 무려 153억원을 투입해 84개월을 도출한 용역은 헛돈을 쓴 꼴이 됐고, 완공은 6년이나 늦어지면서 각종 관련사업들도 차질을 빚게 됐는데, 신공항건설공단이 이 책임을 면키는 어려워 보입니다. KNN 김민욱입니다. 영상취재 정성욱 CG 최희연 영상편집 정은희
2025.11.26
사이트맵
